在河南洛阳ALC板,郑州蒸压加气混凝土板等工程进行ALC轻质隔墙板的安装时,需要注意以下几点,现在分享给大家:
排版与开槽

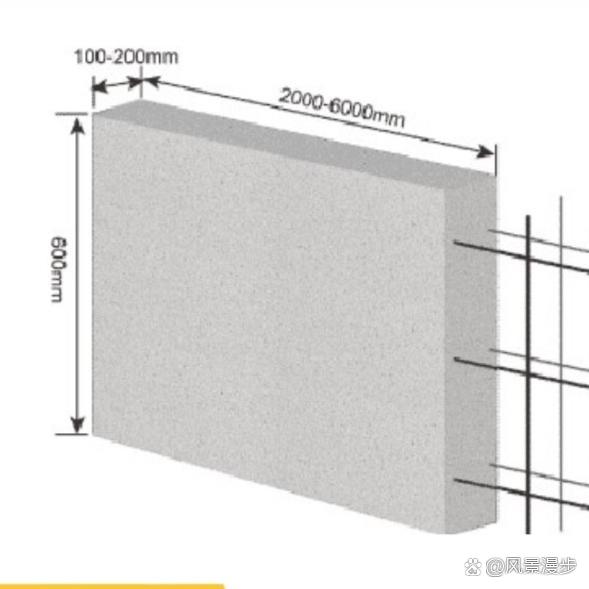

在进行ALC轻质隔墙板的安装前,必须根据模数进行排版设计。小于200mm的ALC墙板不得使用。
小板应安装在中间,大板应安装在两边。
安装完成后14天方可进行水电开槽,使用专业工具开槽,先放线,后开槽。
水电管线安装完成后间隔7天才允许抗裂砂浆修补施工。
单元分户墙最好不要使用ALC轻质隔墙板材,建议设计院进行更改。
板缝处理
ALC轻质隔墙板与板之间应自然咬合,无挤胶粘形成变形缝。
安装后稳定期一周以上,贴网格布胶粘封闭板面装饰作业必须在板缝处粘结耐碱玻纤网格布抗裂,网格布宽度不得小于300mm,沿板缝居中设置。
面层装饰材料宜采用弹性材料进行装饰施工。
如有粉刷层,建议采用石膏砂浆粉刷,收缩性小,减少墙体开裂的风险。
装饰抹灰应与水、电、暖、卫和通讯等密切配合,各部位的预埋、预留要全部完成并经检查验收合格后才能进行,禁止事后凿洞、打眼和剔槽。
面层施工后应及时养护,3天内禁止一切碰撞。

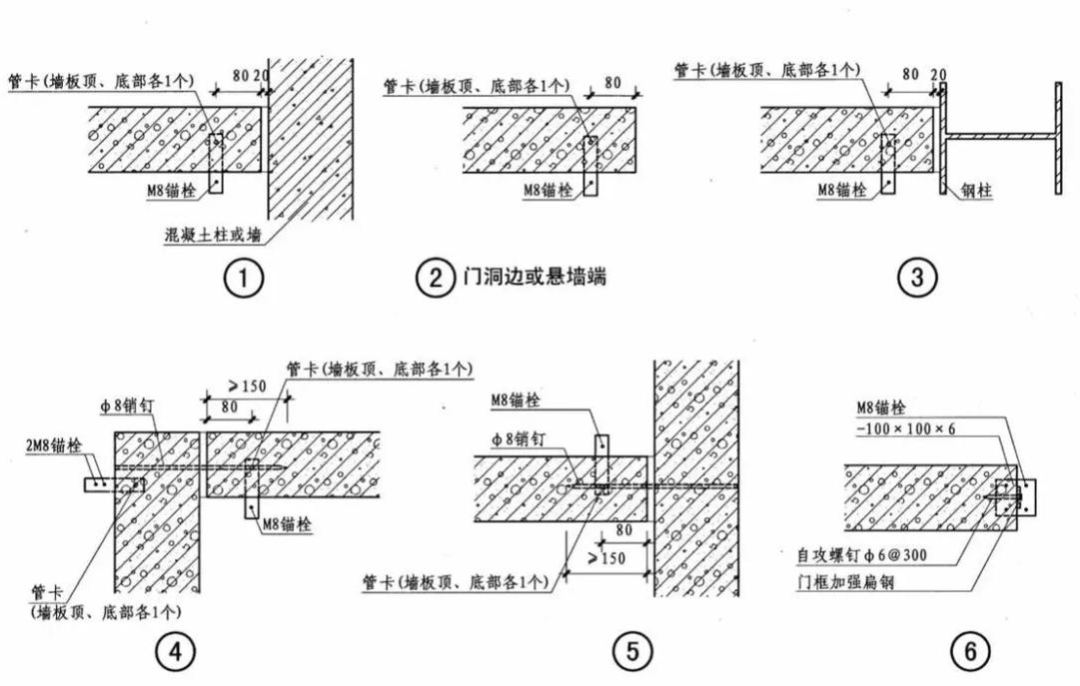

️ 管卡法施工
确定方向,考虑吊顶等,防止铁片外露情况。
墙体安装时,必须保证顶部批浆密实,下部用木楔塞紧,下口预留30mm缝隙。待墙体静置最少7天以后进行退木楔,填塞底部1:3水泥砂浆坐浆料,静置期间,墙上不得进行任何作业。
配电箱部位
为配电箱应制作异形板,并预埋在异形板内。
严禁墙板安装后开槽埋设配电箱。
配电箱应在厂内预埋,补强;如不能在厂内预埋、安装,则必须在墙板安装(上墙)前在工地预埋、安装。
通过以上措施,可以确保ALC轻质隔墙板的安装质量,提高工程的安全性。
